La construction en acier préfabriquée fait référence à un type de bâtiment à structure en acier construit selon le mode de préfabrication en usine plus installation sur site, avec un assemblage rapide comme principal avantage. EIHE Steel Structure (EHSS) est un fabricant de structures en acier hautement professionnel. Nous possédons notre marque indépendante EIHE et avons continuellement élargi l'influence de la marque au cours de plus de 20 ans de développement.
La construction préfabriquée en acier présente un rendement élevé, une protection de l'environnement et d'excellents avantages en termes de performances, ce qui en fait un représentant des bâtiments modernes.
Ses caractéristiques de construction rapide et de mise en service rapide s'adaptent à la tendance rapide de l'époque actuelle. Parallèlement, ses propriétés à faible émission de carbone, respectueuses de l'environnement, recyclables et réutilisables sont conformes à la tendance générale de développement de l'époque.
Les principaux facteurs soutenant ces avantages comprennent :
▷ préfabrication standardisée et production de masse en usine
▷ connexion rapide sur site par boulonnage ou soudage
▷ progression simultanée de la fabrication des composants en usine et de la construction des fondations sur site.
Différenciation des concepts :
Le même produit porte des noms différents selon les scénarios, mais son concept de base reste cohérent. Il en va de même pour nos produits.
Unités modulaires + intégration en usine + empilage sur site
De plus, nos produits couvrent une variété de systèmes techniques, dont les principaux types sont les suivants :
Taper
Sols
Application
Système en acier léger
1 à 3
Villas, bureaux temporaires, maisons de réinstallation après catastrophe
Système de cadre de portail
1–2
Ateliers industriels, entrepôts, hangars d'avions
Système de charpente à plusieurs étages
≤8
Immeubles de bureaux, hôpitaux, écoles
Structure modulaire en acier
≤6
Hôtels, appartements, hôpitaux mobiles
Par rapport aux bâtiments traditionnels en béton coulé sur place et aux bâtiments à structure en acier soudée sur site, nos produits de construction préfabriquée en acier présentent des avantages remarquables.
Comparaison
Structure en acier préfabriquée
Béton coulé sur place
Structure en acier soudée sur site
Cycle de conception
3-4 semaines
4-6 semaines
3-5 semaines
Cycle de traitement et d'installation
4-6 semaines
10-14 semaines
8-12 semaines
Demande de main d'œuvre sur site
40%
100%
70%
Travaux de construction humides
≈ 0
100%
Minimal
Taux de perte matérielle
3-5%
8-12%
5-8%
Flexibilité de rénovation et d’agrandissement
Excellent
Extrêmement difficile
Relativement difficile
Coût du cycle de vie complet
75-85%
100%
90-95%
Les méthodes de construction, les avantages techniques et les avantages architecturaux de nos produits de construction préfabriquée en acier leur permettent de se démarquer dans la future tendance de développement écologique et économe en énergie et de maintenir une position stable dans un environnement de marché complexe et en constante évolution.
Flux de processus
Nos produits présentent des avantages remarquables, notamment une vitesse de construction rapide, un faible coût global, la sécurité et la protection de l'environnement, étant ainsi largement appliqués dans les bâtiments industriels, les bâtiments commerciaux, les projets publics et d'infrastructures, les bâtiments spéciaux et les structures temporaires. Fondamentalement, ces avantages bénéficient de la performance du produit façonnée partechnologie de fabrication sophistiquée.
Le processus de production de constructions préfabriquées en acier est principalement divisé en quatre étapes. Il s’agit de l’étape de conception et d’approfondissement, de l’étape de préfabrication en usine, de l’étape de transport et de construction des fondations, ainsi que de l’étape d’installation et de remise sur site. La troisième étape peut être réalisée simultanément à la deuxième étape.
Étape 1 : Conception et approfondissement
Étape 2 : Préfabrication en usine

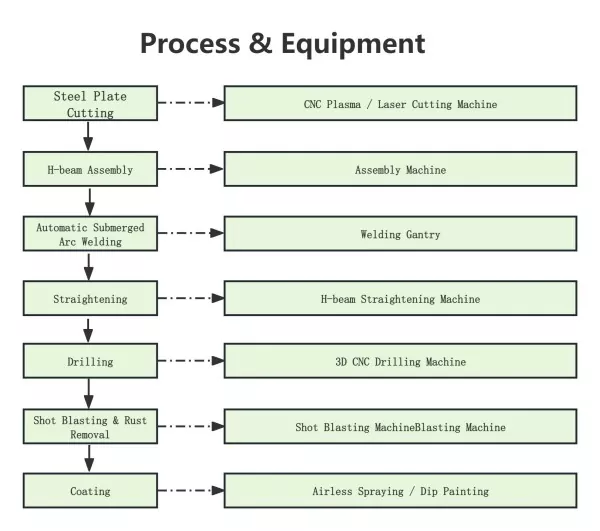

Lors de la production de produits de construction préfabriqués en acier, la construction sur site se déroule simultanément. A ce stade, nous adoptons le CNCéquipementpour obtenir une découpe et une fabrication de haute précision.
Étape 3 : Transport et construction des fondations
À ce stade, nous emballons vos produits de construction préfabriquée en acier avec des cadres en acier professionnels, des blocs de coussin en bois et un emballage imperméable. Les conteneurs sont transportés jusqu'au port par camions plateaux pour être expédiés.
En ce qui concerne la construction des fondations, le point clé est de construire des fondations indépendantes ou des fondations en bande et d'encastrer les boulons d'ancrage à l'avance.

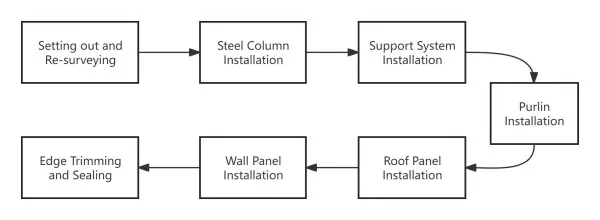

Étape 4 : Installation et livraison sur site
Enfin, la construction préfabriquée en acier peut être complétée et acceptée après 8 étapes d'installation.
